在生活中各位朋友应该都有注意到,一般在高大的建筑物顶端都有一根尖尖的金属棒,这个金属棒就是我们常说的“避雷针”,避雷针主要用于保护建筑物免遭雷击。那么,避雷针怎样安装呢?下面我们就以35米独立避雷针为例,感兴趣的朋友一起来了解一下吧。
一、施工准备

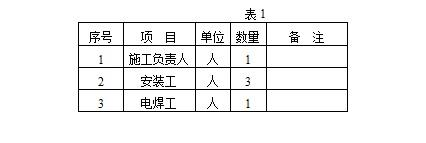

1.劳动组织
2.工具机器

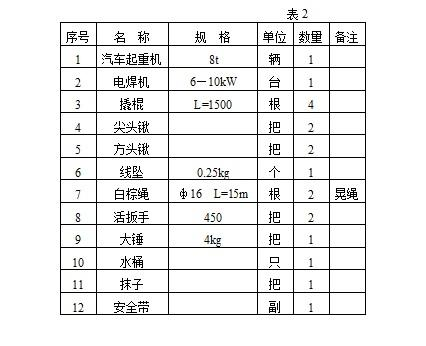

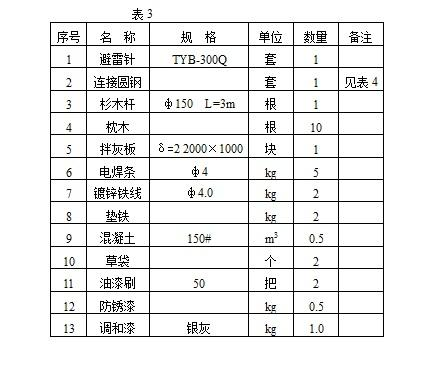

3.材料
二、操作程序

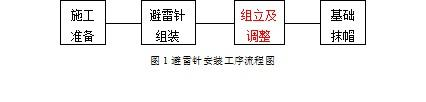

1.工序流程图
2.操作要领
(1)准备工作:
① 核实避雷针高度及分段钢筋架之间的对应安装位置。
② 平整场地,把枕木均匀地摆到避雷针组装地点。避雷针每段钢筋架下设两个支点, 并大致找平。
③ 核实预埋螺栓与避雷针底座螺孔尺寸,允许误差为±2mm。检查预埋螺栓露出基础 面高度是否符合规定。
(2)避雷针组装:
① 把避雷针各段钢筋架顺序摆到枕木上,使三根主筋相互对准。
② 调整三根主筋使之分别在三条直线上。此项工作要反复进行,直到调直为止。

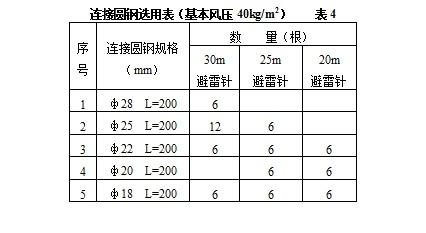

③ 在避雷针钢筋架每条主筋之间的连接处对称放置2根连接圆钢(加强筋),连接圆 钢规格应与下段钢筋架主筋一致。
④ 焊接避雷针钢筋架之间的连接圆钢。除去焊渣,刷涂防锈漆和调和漆各两道。
(3)组立及调整
① 在避雷针根部用铁线绑扎1~2根枕木,作为配重,以减小避雷针起吊时的倾斜度。
② 在避雷针绑扎吊绳的钢结构部位绑扎2~3根杉木杆。
③ 在避雷针的适当位置栓绑吊绳和晃绳,尔后进行起吊、就位。
④ 避雷针就位应及时拧紧底座螺栓,然后摘掉吊钩,拆除吊绳、晃绳、杉木杆和枕木。
⑤ 用线坠分别对避雷针三个棱边进行垂直度检查。如不垂直可在避雷针底座与基础面 之间加入垫铁进行调整。
⑥ 紧固避雷针底座连接螺栓并施加防松措施。
(4)基础抹帽
A. 检查接地线及投光灯电缆保护管是否按施工图要求敷设并焊接可靠。
B. 清理避雷针基础面及底座上的杂物,并用水冲洗干净。
C. 用150#混凝土抹帽,顶部呈球面状,球面最高点至基础面高度为200mm,以能覆盖基础螺栓为宜,并要求光滑、易散水。
D. 覆盖草袋,浇水进行养护。
E. 填写安装技术记录。
三、标 准
1. 避雷针的规格、型号、高度、安装位置应符合设计要求。
2. 避雷针连接处焊接的连接圆钢规格应符合要求。焊缝应平整,不应有裂缝、夹渣、气孔等缺陷,焊接加强筋应符合钢筋搭接规定;采用法兰螺栓进行连接的避雷针,法兰螺栓连接处应焊接跨接接地线。
3. 避雷针各部金属表面防腐层应完整。
4. 避雷针应安装牢固,整体垂直,倾斜度不应大于整体高度的3‰。
四、注意事项
1.起吊时要进行试吊,确认可靠后再继续起吊。
2.起吊过程中严禁工作人员在避雷针及起重臂下站立或停留。
